Wasser marsch für die Wärmewende
Heizwasseraufbereitung in neuen Dimensionen
Ein wichtiger Baustein der Berliner Wärmewende ist Deutschlands größter Wärmespeicher. Ab dem Frühjahr 2023 soll er ein Drittel Berlins mit Fernwärme versorgen. In nur 34 Tagen wurde der Speicher mit 56 Millionen Litern
Anlagenwasser befüllt, ohne dabei den laufenden Kraftwerkbetrieb zu stören – trotz aufwendiger Wasseraufbereitung.

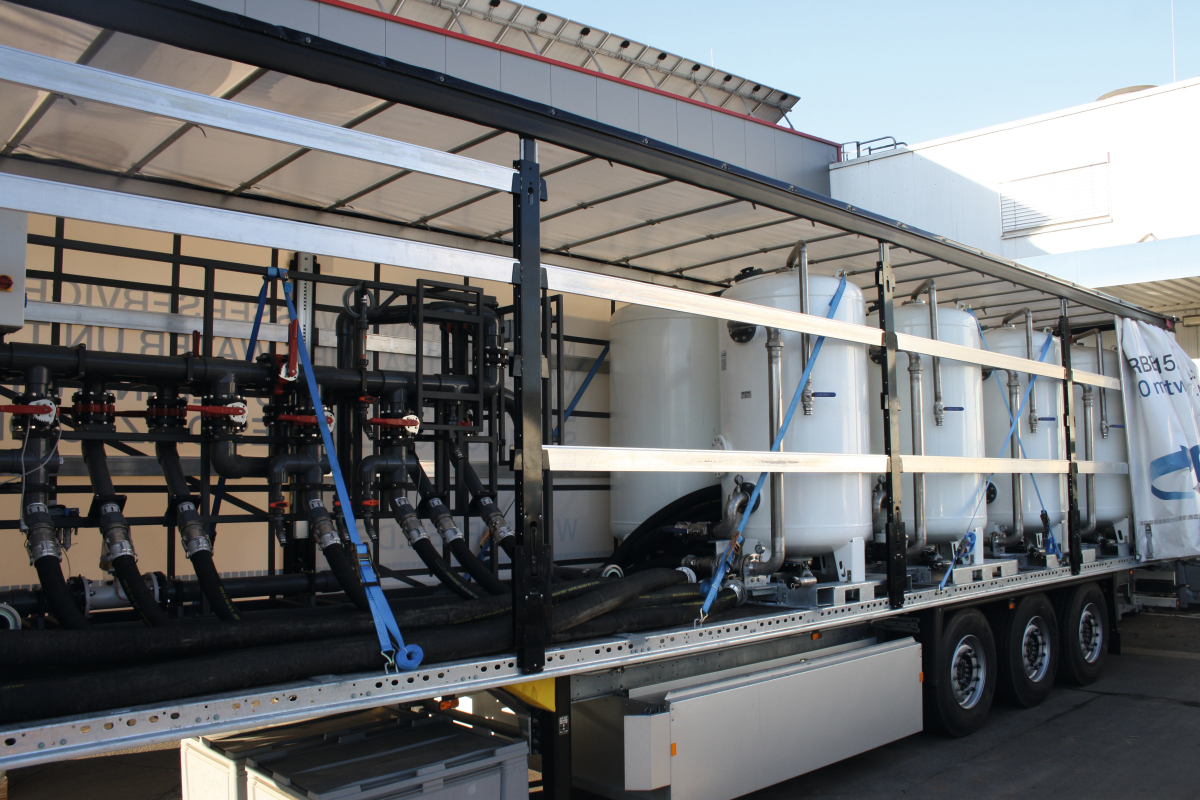

Blick ins Innere eines Orben Trailers: mobile Aufbereitung von Heizungs-, Kühl- oder Kreislaufwasser mit einer Einzelleistung von 10 bis 120 m3/h pro Einheit dank Umkehrosmose, Membranentgasung und Mischbettionenaustauscher.
Quelle: Orben
Deutschlands größter Wärmespeicher
Im Berliner Westen werden Strom und Wärme gleichzeitig erzeugt. Zwei baugleiche Kraftwerksblöcke gingen bereits Ende der 90er Jahre in Betrieb; 2019 schloss man die Power-to-Heat-Anlage mit einer Leistung von etwa 60.000 Haushaltswasserkesseln an das Fernwärmenetz an. Bald soll auch überschüssige Wind- und Sonnenenergie in Wärme umgewandelt werden. Dafür entstand in der Hauptstadt ein neuer thermischer Speicher mit 45 m Höhe, 43 m Durchmesser und 56 Millionen Liter Fassungsvermögen – ein Volumen von etwa 350.000 Badewannen mit einer Temperatur in Schichten von ca. 50 bis 98 °C.
Heizwasseraufbereitung vor Ort
Der Betreiber entschied sich für eine mobile Heizwasseraufbereitung. Dabei setzte er auf das Familienunternehmen Orben, welches bereits den Fernwärmespeicher der Stadtwerke Düsseldorf mit 35.000 m3 Wasser befüllte und langjährige Erfahrung mit Projekten dieser Größenordnung hat. Der Hersteller ist spezialisiert auf Produkte, Dienstleistungen und Services für die Heizwasser- und Kreislaufwasseraufbereitung. Am Hauptsitz befindet sich Europas größte Regenerierstation für Ionenaustauscher. Die mobilen Trailer mit kompletten Wasseraufbereitungsanlagen sind innerhalb kürzester Zeit einsatzfähig, so das Versprechen. In diesem Fall vergingen zwischen dem ersten Anruf bei dem Wasseraufbereitungsexperten und dem Aufbau auf dem Kraftwerksgelände in Berlin drei Tage.
Wasseraufbereitungsanlage im Trailer
24 Stunden nach Kontaktaufnahme stand bereits die erste Konfiguration der Wasseraufbereitungsanlage. Herzstück der Heizwasseraufbereitung war eine mobile Umkehrosmoseanlage, installiert im Orben Trailer „TR-60“. Diese mobile Wasseraufbereitungsanlage ist ein System zur Erzeugung von vollentsalztem Wasser (VE-Wasser) mit geringer Leitfähigkeit und geringen Silikatwerten, entsprechend mindestens den Anforderungen nach VDI 2035 und AFGW 510. Der Trailer bietet eine Einheit mit Vorbehandlung, Umkehrosmose, Membranentgasung und bei Bedarf Nachreinigung durch Mischbettionentauscher. Die Anlage kann darüber hinaus projektbezogen individuell erweitert und konfiguriert werden.
56 Millionen Liter Heizwasser – oder 350.000 Badewannen – fasst der Wärmespeicher
Quelle: picture alliance / Michael Sohn
Der Aufbau vor Ort
Trotz professioneller Routine gibt es bei Anlagen dieser Größe oft individuelle Herausforderungen vor Ort. „Jede Anlage ist anders“ wird dabei gerne zitiert. So auch hier: Das vom Stadthydranten entnommene Löschwasser hatte keine Leitungswasserqualität, was verstopfte Filter und Membranen zur Folge haben kann. Auch reichte der vorhandene Fließdruck der Feuerlöschleitung nicht aus, um die Umkehrosmose direkt zu betreiben. Daher wurde das Wasser zuerst mit einer Druckerhöhungspumpe in einen Rohwasservorlauftank gepumpt, der 70 m3 fasst. Aus diesem Tank leitete der Hersteller das Wasser in die im Trailer installierte Umkehrosmoseanlage. Das gereinigte und vollentsalzte Wasser wurde anschließend durch Membranentgasung noch von Kohlensäure befreit; so vollentsalzt und entgast reduziert das Wasser den Verschleiß des rund 2.000 km langen Berliner Stadtwärmenetzes zuverlässig. Mit einer zweiten Druckerhöhungspumpe ging das Wasser über einen nachgeschalteten VE-Wassertank dann in den Wärmespeicher. Denn mit 45 m Höhe erzeugt der Speicher einen hohen Gegendruck, der nur mit einer zusätzlichen Druckerhöhungsanlage überwunden werden kann.
Befüllung im laufenden Kraftwerksbetrieb
Oberstes Gebot war, dass der laufende Betrieb des Kraftwerks nicht gestört werden durfte. Zwei Monate waren für die Aufbereitung und Befüllung eingeplant, aber 34 Tage von September bis Oktober 2022 genügten. Der „TR-60“ Trailer lieferte störungsfrei rund um die Uhr die benötigte Heizwassermenge. Das Zusammenspiel zwischen ausreichend vorrätigem VE-Wasser, Dosieranlagen und gleichbleibender Pumpleistung trotz enormen Gegendrucks war eine Herausforderung, die ständig gemessen, gesteuert und geregelt wurde. Drei Orben-Mitarbeiter sicherten rund um die Uhr die reibungslose Erstbefüllung vor Ort. Das eingespielte Team verfügt über Sicherheitsschulungen für Kraftwerksgelände, professionelle Ausrüstung und umfangreiche Erfahrung. Der Kraftwerksbetrieb konnte wie gefordert durchgehend weiterlaufen, Kraftwerkspersonal wurde wie gewünscht nicht gebunden.
Heizkraftwerk
Wärmespeicher
Für das Berliner Fernwärmenetz wird überschüssige Wind- oder Sonnenenergie vor Ort in Wärme umgewandelt und gespeichert.
Baubeginn: Januar 2022
Inbetriebnahme: Frühjahr 2023 (voraussichtlich)
Größe: 45 Meter Höhe, 43 Meter Durchmesser
Fassungsvermögen: 56 Millionen Liter Heizungswasser (entspricht 350.000 Badewannen)
Medium: Anlagenwasser mindestens gemäß VDI 2035 und AFGW 510
Schichtenspeicher: von 50 bis 98 °C
Max. thermische Leistung: 200 Megawatt
